По результатам обследования были разработаны рекомендации по способам защиты стен от деформаций, нарушения стыков панелей, появления сырости и промерзания в квартирах.
Работы по ремонту стен крупнопанельных и крупноблочных зданий выполняют в составе общего комплекса ремонтных работ не ранее чем через 5 .6 лет эксплуатации - после стабилизации осадок здания.
На основании результатов обследований швов зданий устанавливают объем работ по ремонтной герметизации. При этом в случаях, связанных с устранением протечек следует исходить из следующего:
- при наличии в доме более 30% дефектных швов необходим капитальный ремонт - сплошная ремонтная герметизация швов. Решение об этом принимает соответствующая муниципальная служба, например, Дирекция единого заказчика;
- при наличии дефектов швов в 30% и более помещений, выходящих на данный фасад, должен быть произведен ремонт всех швов этого фасада здания, включая швы в местах примыкания оконных (дверных) блоков к четвертям проемов;
- при наличии отдельных дефектов швов в менее чем 30% помещений, выходящих на данный фасад, ремонтируют дефектный шов, смежные с ним горизонтальные и вертикальные швы этого и вышерасположенного этажей, а также швы в местах примыканий оконных (дверных) блоков к четвертям проемов смежных панелей вышерасположенного этажа;
- при наличии отдельных дефектов швов в местах примыканий оконных (дверных) блоков к четвертям проемов выполняют соответствующий выборочный ремонт согласно описи заказчика.
5.7. В случаях, связанных с устранением точечных промерзаний и повышенной воздухопроницаемости, ремонтируют только дефектные участки швов.
5.8. В домах со стыками открытого типа при обнаружении дефектов следует все межпанельные швы ремонтировать как закрытые.
5.9. Ремонтную герметизацию наружных швов следует вести при сухой погоде и, как правило, при положительной температуре наружного воздуха.
5.10. Работы по ремонтной герметизации швов, выполняемые снаружи, следует вести с подвесных подъемных люлек, а также с подъемных консольно-шарнирных вышек, смонтированных на автомашинах. В необходимых случаях возможно привлечение герметчиков-скалолазов.
панельный дом обследование реконструкция

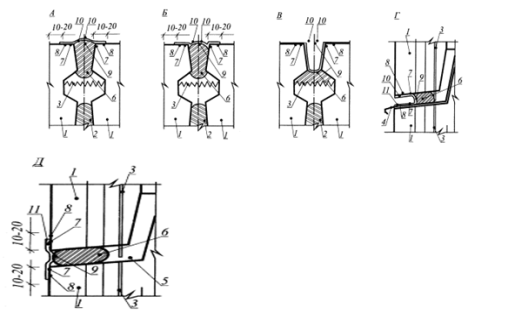

Рис. 4.1 - Конструктивные решения ремонтной герметизации стыков открытого типа: А, Б, В, - варианты ремонтной герметизации вертикальных стыков, Г, Д - варианты ремонтной герметизации горизонтальных стыков; 1 - стыкуемые панели, 2 - старая уплотняющая прокладка (установлена при монтаже), 3 - водоотбойная лента (установлена при монтаже), 4 – сохраняемый водоотводящий фартук, 5 - сохраняемая часть водоотводящего фартука, 6 - Вилатерм, антисептированная пакля или пенополиуретан, 7 - зона очистки и обезжиривания, 8 - праймер Абрис®Рп, 9 - антиадгезив, 10 - самоклеящаяся лента

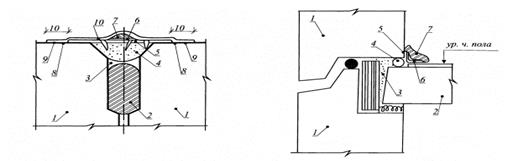

Рис. 4.2 - Конструктивное решение повторной ремонтной герметизации стыков |
Рис. 4.3 - Конструктивное решение дополнительной герметизации горизонтальных стыков: |
1 - стыкуемые стеновые панели, 2 – существующая уплотняющая прокладка, 3 - существующий герметик, 4 - существующий цементно-песчаный раствор, 5 - Герлен-Д, наклеенный при первичном ремонте, 6 - мастика Абрис®Рс, 7 - половина Вилатерма сплошного сечения 0 6-8 мм, 8 –зона очистки и обезжиривания, 9 - праймер Абрис®Рп, 10 -самоклеящаяся лента Абрис®С -ЛТбаз С-ЛТпн |
1 - стыкуемые стеновые панели, 2 - перекрытие, 3 - старый цементно-песчаный раствор, 4 - старое уплотнение, 5 - зона очистки, 6 - самоклеящаяся лента Абрис®С-ЛТ, 7 - плинтус |
